Відповідно до положень договору компанією ТОВ «МОРБУДПРОЕКТ» було розроблено та успішно здійснено проект виконання робіт (ПВР) на складання та монтаж Прожекторних щогл (ПЩ) для об’єкта «Будівництво першої черги (гідротехнічні споруди) контейнерного терміналу на Карантинному молу ДП «ОМТП» за рахунок штучно створеної території з виділенням пускових комплексів»
ПОСЛІДОВНІСТЬ ВИРОБНИЦТВА РОБОТ ЩОДО ЗБІРКИ ТА МОНТАЖУ ПРОЖЕКТОРНИХ ЩОГЛ ТОВ «МОРБУДПРОЕКТ».

Інфраструктура діючого підприємства, що склалася на ділянці будівництва, визначила порядок виконання робіт з виготовлення, укрупнювального складання та монтажу Прожекторних щогл в наступній послідовності:

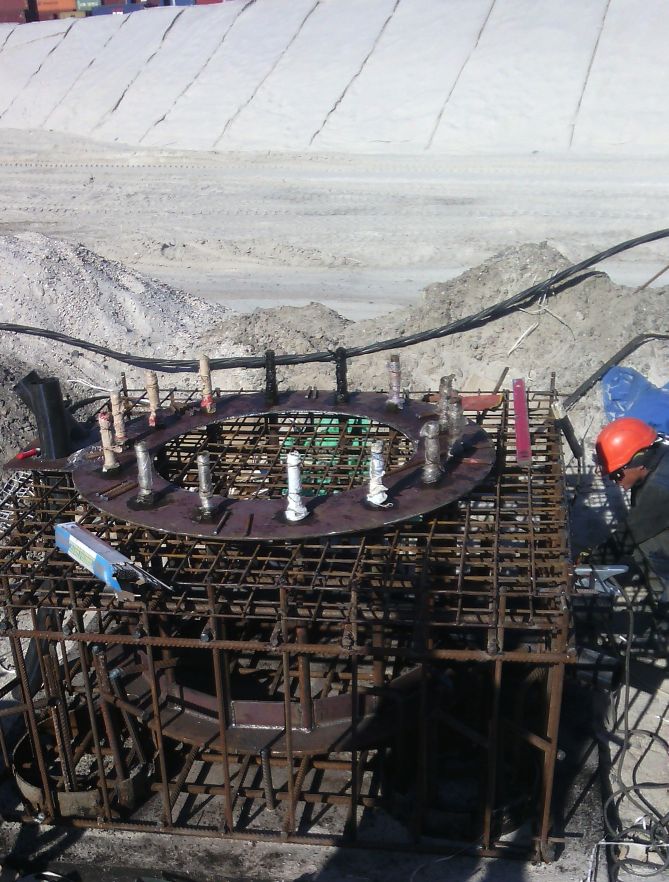

Підготовчі роботи:

До початку монтажу ПМ спеціалістами ТОВ «МОРБУДПРОЕКТ» було виконано організаційно-підготовчі заходи відповідно до ДБН А.3.1-5-2009 «Організація будівельного виробництва».
Крім того, були виконані такі роботи:

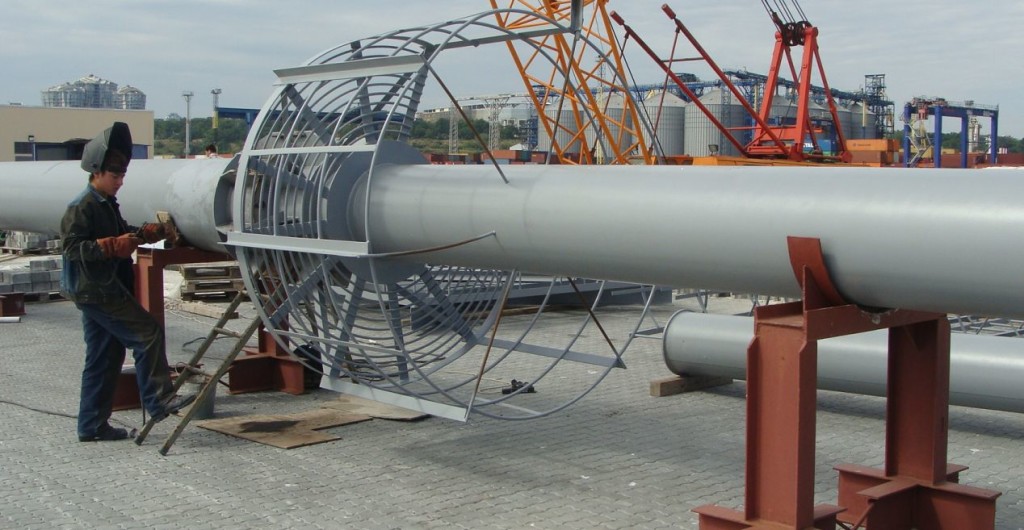

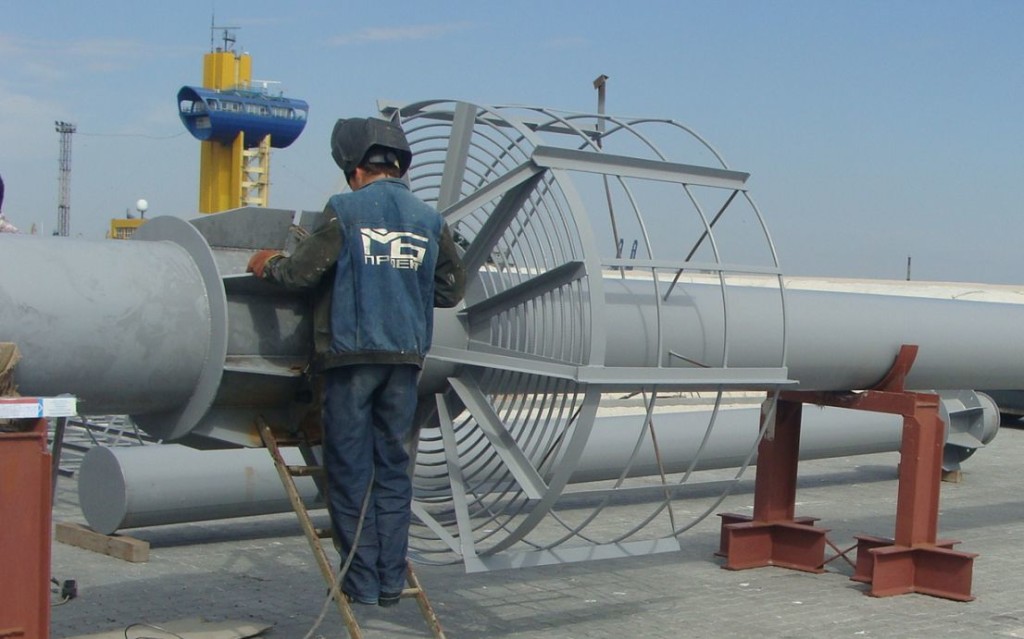

ТОВ «МОРБУДПРОЕКТ» була розроблена Типова технологічна карта (ТТК) на комплекс монтажних робіт зі зведення сталевих прожекторних щогл (ПЩ), що встановлюються по периметру території, яка освітлюється).
ТК розроблена на підставі чинних в Україні нормативних документів, багаторічного досвіду будівництва і призначена для використання при розробці Проектів виконання робіт (ПВР), Проектів організації будівництва (ПОБ), іншої організаційно-технологічної документації, а також з метою ознайомлення робітників та інженерно-технічних працівників правилами виконання монтажних робіт, застосовується для виконання робіт зі збирання та монтажу ПЩ.

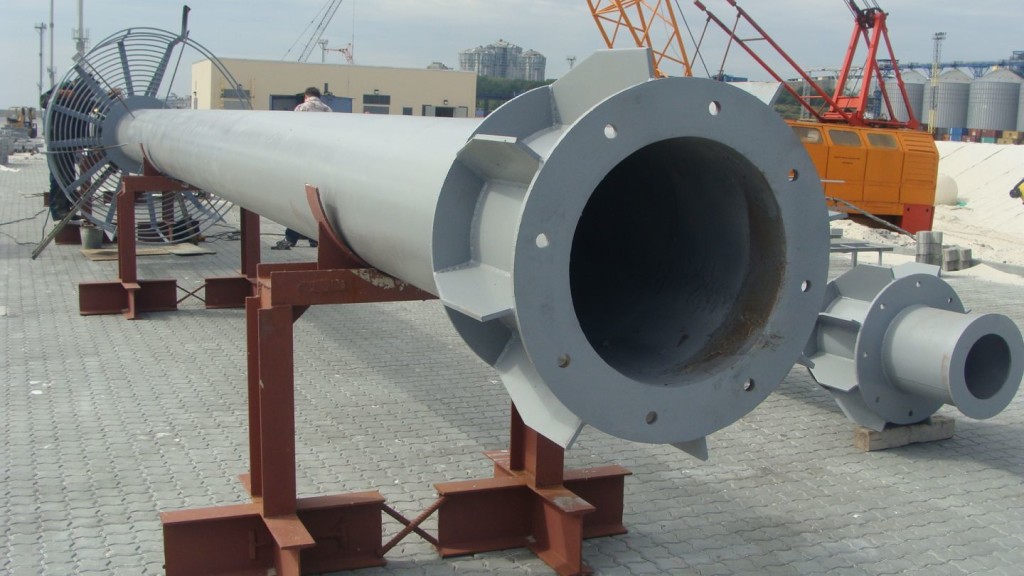

Картою було передбачено монтаж ПЩ за допомогою крана (LIEBHERR ltm 1025 та XCMG qy70k).
Перелік обладнання для виконання робіт зі збирання та монтажу МК.
Автокран “liebherr ltm 1025” г/п 25 тонн – 1 шт.
Автокран xcmg qy70k г/п 70 тонн – 1шт.


Такелажні пристрої для горизонтального переміщення МК:
Комплект допоміжних матеріалів у складі:


Особлива увага відповідальними фахівцями компанії ТОВ “МОРБУДПРОЕКТ” приділяється питанням контролю якості виконаних робіт.
Так, наприклад, виробництво та приймання робіт з монтажу МП було виконано згідно з вимогами ДБН В.2.6-163:2010. Контроль якості монтажу МП включав:
Вхідний контроль металоконструкцій на будівельному майданчику проводилися інженерно-технічними працівниками організації, що монтує. Перевірялося відповідність розмірів МК проектним шляхом зовнішнього огляду та обміру конструкцій.
Під час приймання робіт було пред’явлено журнали зварювальних робіт, документи лабораторних випробувань під час зварювання.
Випадків перевищення допустимих відхилень значень від проектного положення не було зафіксовано — погодження рішення щодо подальшого виконання робіт із проектною організацією не вимагалося.
ТОВ «МОРБУДПРОЕКТ» приділяє велике значення безпеці персоналу шляхом контролю виконання загальних положень з техніки безпеки, охорони праці та пожежної безпеки.
Так, усі будівельно-монтажні роботи, що провадилися ТОВ «МОРБУДПРОЕКТ», виконуються з дотриманням вимог:
ЗАХОДИ З ОХОРОНИ НАВКОЛИШНЬОГО СЕРЕДОВИЩА
Також на період виконання будівельно-монтажних робіт з монтажу прожекторних щогл компанією ТОВ «МОРБУДПРОЕКТ» були передбачені:
Основні природоохоронні заходи відповідно до вимог ДБН Ф.3.1-5-2009 «Організація будівельного виробництва. СНиП 3.07302-87 «Гідротехнічні морські та річкові транспортні споруди»
